Миллер рассказал, когда завершится укладка первой нитки «Турецкого потока»
Укладка первой нитки газопровода «Турецкий поток» завершится в первой декаде мая, сообщил журналистам глава «Газпрома» Алексей Миллер.

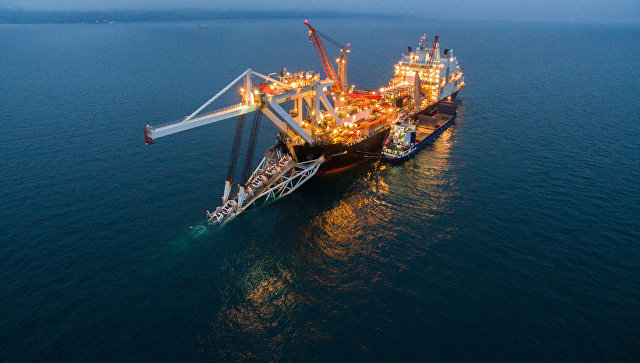

«Все идёт по плану. Могу сказать, что на сегодняшний день уложено 1047 километров. Это 55% общей протяженности морской части газопровода. То, что касается первой нитки, построено 827 километров и буквально в первой декаде мая мы закончим укладку первой нитки газопровода. Остаётся построить приемный терминал и вторую нитку, так что все идёт по плану», сказал Миллер журналистам.
«Газпром» приступил к строительству морского участка газопровода «Турецкий поток» 7 мая 2017 года. Проект предполагает строительство двух ниток мощностью по 15,75 миллиарда кубометров каждая. Первая нитка предназначена для поставок газа турецким потребителям; вторая для газоснабжения стран Южной и Юго-Восточной Европы. Первые поставки газа планируются на конец 2019 года. «Газпром» рассматривает варианты продолжения «Турецкого потока» через Болгарию и Сербию либо через Грецию и Италию.
